Podjazd do garażu bez poprawek po zimie - sprawdzone zasady

Nowoczesny podjazd do garażu z szarej kostki brukowej, idealny przykład jak zrobić podjazd do garażu.

Napisano przez

Tymon Krajewski

Opublikowano

30 cze 2026

Spis treści

Podjazd do garażu musi jednocześnie przenosić ciężar samochodu, odprowadzać wodę i zapewniać bezpieczny wjazd zimą. W tym poradniku pokazuję, jak zaplanować spadek, dobrać nawierzchnię, wykonać podbudowę oraz uniknąć błędów, przez które kostka zapada się już po pierwszej zimie.

Trwały podjazd zaczyna się pod nawierzchnią, nie na jej powierzchni

  • Spadek 2-5% dobrze odprowadza wodę na większości działek.
  • Pod kostkę samochodową przygotuj zwykle 30-50 cm koryta i stabilną podbudowę.
  • Przy bramie zaplanuj odwodnienie liniowe, szczególnie gdy garaż znajduje się niżej niż teren.
  • Do codziennego użytkowania najlepiej sprawdza się kostka o grubości 8 cm.
  • Orientacyjny koszt kompletnego podjazdu wynosi około 180-350 zł/m², zależnie od zakresu prac.

Jak zrobić podjazd do garażu, żeby nie poprawiać go po zimie

Najpierw trzeba ustalić geometrię, a dopiero później wybrać kolor kostki. Zmierz różnicę wysokości między drogą, podwórzem i progiem garażu, sprawdź szerokość dostępnego terenu oraz zaznacz miejsca, w których może zatrzymywać się woda.

Spadek obliczysz prostym wzorem: różnicę wysokości dzielisz przez długość podjazdu i mnożysz przez 100. Przykładowo, przy różnicy poziomów wynoszącej 0,75 m na odcinku 10 m otrzymujesz spadek 7,5%. Do pomiaru najlepiej użyć niwelatora laserowego, ale przy małym podjeździe wystarczy długa poziomnica, łata i dokładnie ustawione repery.

Wymiary wygodne dla samochodu

  • dla jednego auta zaplanuj minimum 3 m szerokości, a wygodniej 3,5-4 m,
  • dla dwóch samochodów przyjmij około 5,5-6 m,
  • przed bramą zostaw płaski fragment, jeśli pozwala na to działka,
  • przy wąskim wjeździe sprawdź promień skrętu, a nie tylko szerokość samej nawierzchni.

Przy garażu indywidualnym przepisy techniczne dopuszczają pochylnie o nachyleniu do 25%, ale traktowałbym tę wartość jako granicę projektową, nie dobrą rekomendację. W codziennym użytkowaniu podjazd o spadku 8-12% jest znacznie wygodniejszy, a przy większym nachyleniu rośnie ryzyko poślizgu, ocierania podwoziem i problemów z wjazdem po oblodzeniu.

Formalności przy wjeździe z drogi

Sam podjazd wykonany na własnej działce to nie to samo co zjazd z drogi publicznej. Jeżeli budujesz nowy zjazd albo przebudowujesz istniejący, potrzebujesz uzgodnienia z zarządcą drogi. W zależności od zakresu robót mogą być potrzebne także czynności wynikające z Prawa budowlanego, dlatego przed rozpoczęciem prac sprawdź wymagania w gminie, starostwie lub u właściwego zarządcy drogi.

Nie wolno też samowolnie kierować wody na jezdnię, chodnik ani sąsiednią nieruchomość. Sposób zagospodarowania deszczówki powinien uwzględniać warunki gruntowe, istniejącą kanalizację deszczową i lokalne przepisy.

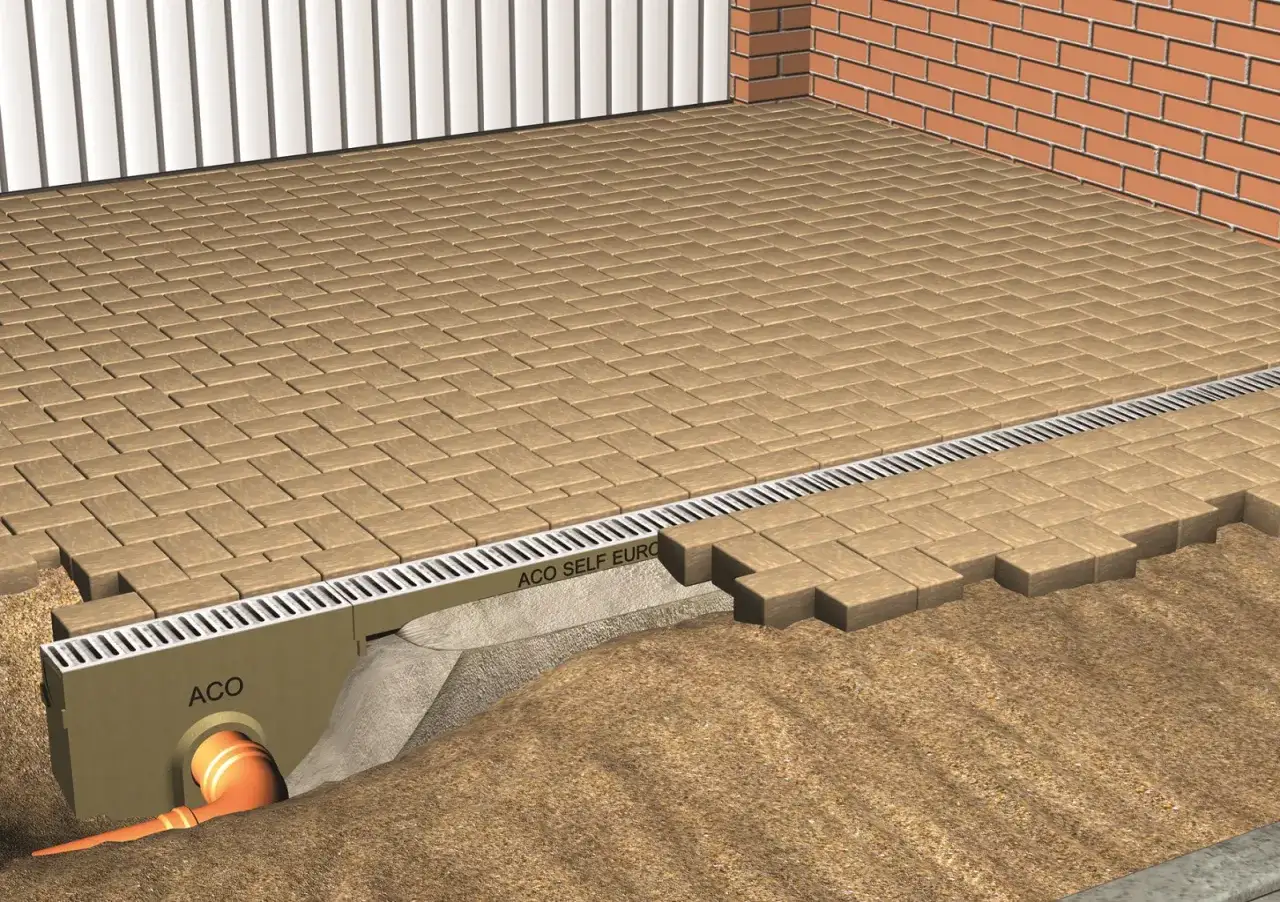

Schemat jak zrobić podjazd do garażu z systemem odwodnienia ACO. Kostka brukowa, kanał odpływowy i rura.

Wybierz nawierzchnię odpowiednią do działki i budżetu

Najpopularniejsza jest kostka betonowa, ale nie zawsze będzie najlepszym rozwiązaniem. Na długim, wiejskim podjeździe dobrze sprawdza się stabilizowany żwir, a przy trudnym spadku można rozważyć beton o szorstkiej fakturze. Najważniejsze jest dopasowanie materiału do obciążenia i sposobu odprowadzania wody.

Nawierzchnia Zalety Ograniczenia Orientacyjny koszt z wykonaniem
Kostka betonowa Łatwa naprawa, duży wybór wzorów, dobra trwałość Wymaga solidnej podbudowy i obrzeży 180-350 zł/m²
Żwir lub tłuczeń Niski koszt, prosty montaż, dobra przepuszczalność Przemieszcza się, wymaga uzupełniania i stabilizacji 50-120 zł/m²
Beton wylewany Jednolita i mocna powierzchnia Trudniejsza naprawa, ryzyko pęknięć 160-300 zł/m²
Płyty betonowe Szybki montaż, nowoczesny wygląd Wrażliwe na nierówną podbudowę 180-350 zł/m²

Na zwykły podjazd dla samochodu osobowego wybrałbym kostkę o grubości 8 cm. Sześć centymetrów może wystarczyć przy lekkim użytkowaniu, ale przy dwóch autach, częstym manewrowaniu albo wjeździe samochodu dostawczego zapas wytrzymałości szybko się przydaje.

Żwir jest tańszy, lecz wymaga obrzeży i najlepiej geokraty, czyli ażurowej konstrukcji utrzymującej kruszywo w miejscu. Bez tego koła wypychają kamień na boki, a przed garażem powstają koleiny. To rozwiązanie rozsądne na długiej działce, ale mniej wygodne przy codziennym zamiataniu śniegu.

Wykonaj podjazd warstwami krok po kroku

1. Wytycz krawędzie i usuń grunt

Wyznacz przebieg podjazdu palikami i sznurkiem, a wysokości przenieś na całą długość trasy. Usuń humus oraz luźny grunt. Typowe koryto ma 30-50 cm głębokości, ale na glinie, mokrym podłożu lub przy większym obciążeniu może być potrzebne głębsze wykonanie.

Nie zostawiaj warstwy ziemi urodzajnej pod nawierzchnią. Zawiera ona części organiczne, osiada nierównomiernie i niemal zawsze kończy się zapadnięciem fragmentu podjazdu.

2. Zabezpiecz słabe podłoże

Na gruncie gliniastym i podmokłym rozłóż geowłókninę. Oddziela ona grunt rodzimy od kruszywa i ogranicza mieszanie się warstw. Jeżeli na działce stoi woda, sama geowłóknina nie wystarczy. Potrzebny może być drenaż, wymiana gruntu albo projekt odwodnienia.

3. Wykonaj podbudowę

Podbudowa przenosi ciężar samochodu i rozkłada go na podłoże. W praktycznym wariancie stosuje się najczęściej:

  1. około 15-25 cm kruszywa łamanego o większej frakcji,
  2. około 10-15 cm drobniejszego kruszywa stabilizującego powierzchnię,
  3. 3-5 cm podsypki cementowo-piaskowej lub piaskowej pod kostkę,
  4. 6-8 cm nawierzchni brukowej.

Każdą warstwę zagęszczaj osobno płytą wibracyjną. Rozsypanie całych 30 cm kruszywa za jednym razem i przejechanie po nim zagęszczarką nie daje porównywalnego efektu. Z mojego punktu widzenia właśnie ten etap najczęściej odróżnia trwały podjazd od kosztownej prowizorki.

4. Osadź obrzeża

Obrzeża lub krawężniki utrzymują nawierzchnię w ryzach. Osadza się je na stabilnej ławie betonowej, a ich górną krawędź ustala przed ułożeniem kostki. Jeśli zabraknie bocznego oporu, kostka będzie rozsuwać się pod wpływem skręcania kół.

5. Ułóż i zagęść nawierzchnię

Kostkę układaj na równej podsypce, bez dobijania pojedynczych elementów bezpośrednio młotkiem. Po ułożeniu zamieć piasek w spoiny, a całość zagęść zagęszczarką z osłoną, która nie porysuje powierzchni.

Nie zalewaj spoin zaprawą. Nawierzchnia z kostki powinna mieć możliwość niewielkiej pracy, a woda musi mieć drogę odpływu przez prawidłowo wykonane warstwy.

Spadek i odwodnienie decydują o suchym garażu

Na płaskim terenie przyjmuję zwykle spadek podłużny 2-5%, czyli 2-5 cm różnicy wysokości na każdy metr. Przy większym nachyleniu trzeba pilnować również przejść między płaszczyznami, ponieważ gwałtowne załamanie przy bramie może powodować ocieranie zderzakiem.

Dobrze działa także spadek poprzeczny rzędu 1-2%, kierujący wodę na bok podjazdu. Nie powinien jednak prowadzić jej na fundament, do sąsiada ani bezpośrednio na chodnik.

Korytko przy bramie

Jeżeli podjazd opada w kierunku garażu, zamontuj odwodnienie liniowe przed bramą. Korytko powinno znajdować się w miejscu, w którym rzeczywiście zbiera się woda, zwykle kilkanaście lub kilkadziesiąt centymetrów przed progiem, zgodnie z projektem systemu.

Sam ruszt nie rozwiązuje problemu. Trzeba zapewnić spadek dna korytka, stabilne osadzenie w betonie i odpływ do kanalizacji deszczowej, studni chłonnej albo innego legalnego odbiornika. W torze kół samochodu dobieraj ruszt według klasy obciążenia producenta. Dla regularnego ruchu aut bezpieczniejsza jest zwykle klasa B125 niż rozwiązanie przeznaczone wyłącznie do ruchu pieszego.

Przy garażu zagłębionym w terenie warto połączyć kilka zabezpieczeń. Spadek powinien kierować wodę do korytka, a sam próg garażu musi pozostać wyżej niż nawierzchnia przed bramą. Zimą zalegająca woda zamarza, rozszerza się i może wypychać kostkę albo uszkadzać uszczelkę bramy.

Przeczytaj również: Czym wykończyć krawędź płytek? Podłoga, schody i taras

Stromy podjazd

Jeśli spadek przekracza 15%, wybierz nawierzchnię o dobrej przyczepności. Przepisy techniczne wskazują na konieczność karbowania zewnętrznych pochylni samochodowych o większym nachyleniu, ale w praktyce także szorstka kostka i prawidłowy profil robią dużą różnicę.

Przy spadku 18-20% warto zaprojektować łagodniejsze strefy przejściowe na początku i końcu podjazdu. Jeżeli brakuje miejsca na bezpieczny profil, potrzebna może być konsultacja z projektantem, mur oporowy albo zmiana poziomu garażu. Samo dosypanie ziemi zwykle tylko przesuwa problem.

Ile kosztuje wykonanie podjazdu

W 2026 roku za kompletny podjazd z kostki betonowej trzeba orientacyjnie przyjąć 180-350 zł/m². W tej kwocie mogą mieścić się materiały, robocizna i podstawowe zagęszczenie, ale nie zawsze wywóz ziemi, odwodnienie, mur oporowy ani trudny transport.

Dla podjazdu o powierzchni 30 m² daje to około 5400-10 500 zł. Jeżeli teren wymaga głębokiego korytowania, wymiany gruntu i montażu korytka liniowego, końcowy rachunek może być wyraźnie wyższy.

  • kostka i podsypka mogą stanowić około 25-35% budżetu,
  • kruszywo, transport i zagęszczanie często pochłaniają 25-40%,
  • robocizna zależy od regionu, kształtu podjazdu i dostępu dla sprzętu,
  • odwodnienie liniowe, obrzeża i wywóz urobku trzeba doliczyć osobno, jeśli nie ma ich w ofercie.

Najtańsza wycena nie zawsze jest korzystna. Przed podpisaniem umowy poproś o przekrój warstw, grubość podbudowy, sposób zagęszczania oraz informację, kto odpowiada za odwodnienie. To cztery punkty, które szybko pokazują, czy oferta obejmuje rzeczywistą budowę, czy tylko ułożenie kostki na istniejącym podłożu.

Błędy, które najczęściej niszczą podjazd

  • Zbyt cienka podbudowa, szczególnie na glinie i gruncie nasypowym.
  • Brak obrzeży, przez co kostka rozsuwa się przy skręcaniu kół.
  • Skierowanie spadku w stronę bramy bez korytka odwadniającego.
  • Zagęszczanie wyłącznie gotowej nawierzchni zamiast każdej warstwy osobno.
  • Ułożenie kostki sześciocentymetrowej tam, gdzie regularnie stoją ciężkie auta.
  • Brak stref przejściowych na stromym podjeździe.
  • Wykonanie prac bez sprawdzenia istniejących kabli, rur i przyłączy.

Szczególnie zdradliwy jest błąd z wodą. Podjazd może wyglądać równo w dniu odbioru, a po kilku ulewach ujawnić kałuże przy bramie. Dlatego spadki i odwodnienie trzeba ustalić przed zamówieniem kruszywa, nie wtedy, gdy pierwsza woda stoi już na gotowej kostce.

Przed zamówieniem materiału sprawdź te cztery rzeczy

Zapisz różnicę wysokości i długość podjazdu, policz spadek, wyznacz miejsce odpływu oraz sprawdź, czy planowana nawierzchnia nie koliduje z bramą i chodnikiem. Dopiero po tych pomiarach warto zamawiać materiał i ustalać termin z wykonawcą.

Jeżeli działka jest płaska i grunt przepuszczalny, wystarczy dobrze zagęszczona podbudowa, kontrolowany spadek oraz boczne odprowadzenie wody. Przy glinie, wysokim poziomie wód gruntowych lub garażu poniżej terenu oszczędzanie na drenażu jest pozorne, bo koszt naprawy po sezonie zimowym zwykle przewyższa cenę poprawnie wykonanych warstw.

Dobrze wykonany podjazd nie musi być najdroższy ani najbardziej dekoracyjny. Powinien mieć stabilne podłoże, bezpieczny profil i zaplanowany odpływ wody. Te trzy elementy decydują o tym, czy przez kolejne lata będzie po prostu działał.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Na większości działek sprawdza się spadek podłużny 2-5% oraz poprzeczny 1-2%, kierujący wodę na bok. Przy większym nachyleniu rośnie ryzyko poślizgu, ocierania podwoziem i problemów z wjazdem zimą. Dla stromych podjazdów powyżej 15% warto zaplanować szorstką nawierzchnię i łagodniejsze strefy przejściowe.

Typowe koryto ma 30-50 cm głębokości. Podbudowa może składać się z 15-25 cm większego kruszywa łamanego, 10-15 cm drobniejszego kruszywa, 3-5 cm podsypki oraz 6-8 cm kostki. Każdą warstwę należy zagęszczać osobno płytą wibracyjną.

Odwodnienie liniowe warto zamontować, gdy podjazd opada w stronę garażu, szczególnie jeśli garaż znajduje się niżej niż teren. Korytko powinno mieć stabilne osadzenie w betonie, spadek dna i legalny odpływ do kanalizacji deszczowej, studni chłonnej albo innego odbiornika. W torze kół należy dobrać ruszt do odpowiedniej klasy obciążenia, zwykle B125 dla regularnego ruchu aut.

Orientacyjny koszt kompletnego podjazdu wynosi 180-350 zł/m². Przy powierzchni 30 m² daje to około 5400-10 500 zł, bez części dodatkowych kosztów, takich jak trudny transport, wywóz ziemi, odwodnienie lub mur oporowy. Przed wyborem wykonawcy warto sprawdzić, czy oferta obejmuje przekrój warstw i ich zagęszczanie.

Do codziennego użytkowania samochodem osobowym najlepiej sprawdza się kostka o grubości 8 cm. Kostka 6 cm może wystarczyć przy lekkim użytkowaniu, ale przy dwóch autach, częstym manewrowaniu lub samochodzie dostawczym większa grubość zapewnia zapas wytrzymałości.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

kostka brukowa podbudowa odwodnienie geowłóknina zjazdy

Udostępnij artykuł

Tymon Krajewski

Tymon Krajewski

Nazywam się Tymon Krajewski i od 11 lat zgłębiam tajniki budowy, remontów oraz świata inteligentnego domu. Moja przygoda z tymi tematami zaczęła się od fascynacji tym, jak technologia może ułatwiać codzienne życie i jak świadome decyzje dotyczące domu wpływają na komfort i bezpieczeństwo jego mieszkańców. Staram się, aby moje teksty były nie tylko merytoryczne, ale przede wszystkim zrozumiałe dla każdego, kto planuje budowę, remont, czy chce zmodernizować swoje cztery kąty. W mojej pracy kładę duży nacisk na weryfikację informacji i porównywanie dostępnych rozwiązań, aby przedstawić Wam najbardziej praktyczne i aktualne porady. Chcę, by wiedza o budowaniu i nowoczesnych technologiach była dla Was dostępna i pomocna.
